GUIDE Cable Machinery Decision Guide

আমরা কিভাবে অপটিক্যাল তারের উত্পাদন লাইন ইনস্টল এবং ট্রেল করব? | হংকাই

আমাদের গ্রাহকদের সাইটে ইনস্টল/প্রশিক্ষণে আরও ভালোভাবে সহায়তা করার জন্য, আজকের নিবন্ধটি HONGKAI কীভাবে সরঞ্জাম ইনস্টল এবং কমিশন করে তার একটি ধাপে ধাপে প্রক্রিয়া।
অ্যাকিউমুলেটর লোড করার ধাপগুলি
অ্যাকিউমুলেটর লোড করার ধাপগুলি
Technically Reviewed

Every guide in the HONGKAI Knowledge Center is reviewed by our engineering team before publication — machinery configuration, process route, factory utilities, and testing and acceptance terminology.

  • Machinery configuration
  • Process & utilities
  • Testing & acceptance

কোভিড-১৯ এর আগমনের কারণে, আমাদের অনেক আন্তর্জাতিক অর্ডার সাইটে ইনস্টল/প্রশিক্ষণ করা সম্ভব হয়নি, তাই আজকের বিষয়বস্তু হল আমরা কীভাবে আমাদের গ্রাহকদের পড়ার এবং উল্লেখ করার জন্য আমাদের সরঞ্জাম ইনস্টল এবং কমিশন করি।

১. ইনস্টলেশন ক্রম:

ক. আনপ্যাক করা: আমরা প্রথমে সমস্ত সরঞ্জাম খুলে ফেলি এবং তারপর সেই স্থানটি ঠিক করি যেখানে সরঞ্জামগুলি স্থাপন করা প্রয়োজন।

খ. মেশিনের প্রাক-ইনস্টল: (লেআউট অনুসারে) প্রথমে প্রধান এক্সট্রুডারের অবস্থান নির্ধারণ করুন, প্রধান এক্সট্রুডারের অবস্থান অনুসারে ক্যাপস্টান, জলের গর্ত, গ্রহণ নির্ধারণ করুন; প্রধান বিদ্যুৎ লাইনের অবস্থানের উপর ভিত্তি করে প্রধান বৈদ্যুতিক নিয়ন্ত্রণ ক্যাবিনেটের অবস্থান নির্ধারণ করা যেতে পারে এবং তারপরে প্রধান এক্সট্রুডারের অবস্থান নির্ধারণ করা যেতে পারে, এবং তারপরে মোটামুটিভাবে ক্যাপস্টান, জলের গর্ত, গ্রহণের অবস্থান নির্ধারণ করা যেতে পারে।

অপটিক কেবল উৎপাদন লাইন স্থাপন
How do we install and trail the optical cable production line? | HONGKAI 39

গ. অ্যাকিউমুলেটরের স্প্লাইসিং: (টিপস: প্রথমে প্রতিটি অ্যাকিউমুলেটরের অংশ চিহ্ন অনুসারে খুঁজে বের করুন এবং প্রথমে মাটিতে ক্রমানুসারে রাখুন (পে-অফ-টেক আপ ছাড়ার পর থেকে, তারের স্টোরেজ ফ্রেমের ক্রম 0-1,1-2,2-3 পর্যন্ত), অ্যাকিউমুলেটরটি খালি করার জন্য একটি ফর্কলিফ্ট ব্যবহার করুন এবং তারপরে সমস্ত রেল ঠিক করার জন্য বেশ কয়েকটি অংশ একত্রিত করুন (রেলের মাঝখানের অংশটি অ্যাকিউমুলেটরের একত্রিত করার সময় সতর্কতা অবলম্বন করা উচিত যাতে উপরের অংশটি ভেঙে না যায়; এটি সরানোর জন্য ফর্কলিফ্ট ব্যবহার করা ভাল)।

ঘ. অ্যাকিউমুলেটর ইনস্টলেশন: প্রথমে, কলামটি প্রথমে একটি ভালো অবস্থানে সাজানো হবে, তারপর স্টোরেজ ফ্রেমটি উপরে এবং নীচে সরানোর জন্য একটি বৈদ্যুতিক ফর্কলিফ্ট বা উচ্চ ফর্কলিফ্ট ব্যবহার করুন (নিরাপত্তার কারণে), প্রথমে কলামের একটি অংশ ঠিক করুন, তারপর অন্য প্রান্তটি পালাক্রমে ঠিক করুন।

ঙ. উইঞ্চ ইনস্টলেশন: ইনস্টলেশনের দিক: মোটরের কব্জা পিছনের দিকে উৎপাদন লাইনের দিকে মুখ করে; প্রথমত, স্টোরেজ ফ্রেমের প্রথম এবং শেষ প্রান্তে গাইড চাকার চারপাশে ঘড়ির কাঁটার সাথে স্টিলের স্ট্র্যান্ড দড়িটি ঘুরিয়ে দিন, এবং তারপর স্পোর্টস কারের সাথে সংযুক্ত তারের দড়ির প্রান্তগুলি (দ্রষ্টব্য: প্রথমে স্পোর্টস কারের হুকটি প্রথমে ঠিক করা হবে, এবং তারপরে এটি সংযুক্ত করা হবে), এবং অবশেষে তারের দড়ির ফ্রেমটি গাইড রেলের সাথে, তারের দড়িটি শক্ত কিনা তা পরীক্ষা করুন।

চ।ট্রাঙ্কিং ইনস্টলেশন: সিঙ্কের কলাম থেকে সিঙ্কের দূরত্ব হল: 60 সেমি, প্রতিটি কলামের মধ্যে দূরত্ব হল: 340 সেমি, পরিস্থিতির উপর নির্ভর করে কলাম বাড়ানো যেতে পারে; প্রথমে সিঙ্কের প্রতিটি অংশ একসাথে রাখার জন্য মাটিতে, এবং তারপর কলামে স্থানান্তরিত করা হয়; এরপর, চলমান প্রতিরোধ করার জন্য আপনাকে সিঙ্কের প্রতিটি অংশকে স্ক্রু দিয়ে কলামের সাথে সংযুক্ত করতে হবে, তবে স্থিতিশীলতার সময় লাইনটি টানতে মাটিতে সমস্ত কলাম ঠিক করতে হবে।

ছ। জলপথ স্থাপন: আমরা ইনস্টল করার জন্য যে জলের লাইন ডায়াগ্রাম প্রদান করি, তার যুক্তি এখানে:

জ. তারের ইনস্টলেশন: প্রথমত, সমস্ত সরঞ্জামের মোট তারগুলি মূল বৈদ্যুতিক ক্যাবিনেটে সংক্ষিপ্ত করা হয়, এবং তারপর নম্বর পাইপের সনাক্তকরণ অনুসারে একে একে সংযুক্ত করা হয় (ত্রুটি আছে কিনা তা নির্ধারণের জন্য সার্কিট ডায়াগ্রাম অনুসারে), আমরা সার্কিট ডায়াগ্রামও সরবরাহ করব।

সার্কিট ডায়াগ্রাম
How do we install and trail the optical cable production line? | HONGKAI 40

2. প্রথম প্রি-পাওয়ার-আপ পরীক্ষা:

প্রধান বৈদ্যুতিক ক্যাবিনেটে ভোল্টেজ আছে কিনা তা পরীক্ষা করার জন্য একটি ভোল্টমিটার ব্যবহার করুন।

তারপর প্রতিটি ডিভাইসের ইনকামিং ভোল্টেজ পরীক্ষা করুন

অন্যান্য ডিভাইস পরীক্ষা করুন
অন্যান্য ডিভাইস পরীক্ষা করুন

৩. প্রথম স্টার্ট-আপের আগে নোট (লাইন পরীক্ষা):

ক. পানি প্রবেশ ও নির্গমন স্বাভাবিক আছে কিনা, লিকেজ আছে কিনা, পানির স্তর স্থিতিশীল আছে কিনা, উপচে পড়া পানি নয় কিনা।

লাইন শুরু করার আগে জল পরীক্ষা করুন
লাইন শুরু করার আগে জল পরীক্ষা করুন

খ. সমস্ত সরঞ্জাম যোগাযোগ, ক্লোজিং লাইন, ব্যাস মিটার এবং প্রধান বৈদ্যুতিক নিয়ন্ত্রণ মন্ত্রিসভা পিএলসি যোগাযোগ, প্রধান পর্দায় দেখা যাবে কিনা?

গ. তাপমাত্রা নিয়ন্ত্রণ টেবিলের তাপমাত্রা (প্রথমবার যখন তাপমাত্রা প্রায় ১০০ ডিগ্রিতে সেট করা যায়, তখন অ্যামিটারে কোনও পরিবর্তন হয়েছে কিনা তা দেখার জন্য প্রায় ৩০ সেকেন্ড অপেক্ষা করুন, ১০ মিনিট পরে তাপমাত্রা সেটিংয়ের সাথে সামঞ্জস্যপূর্ণ কিনা তা পরীক্ষা করুন, কয়েক ডিগ্রি তাপমাত্রার পার্থক্য স্বাভাবিক, যদি প্রকৃত তাপমাত্রা সেট তাপমাত্রার চেয়ে খুব বেশি হয়, তাহলে আপনাকে হোস্ট ফ্যান কাজ করছে কিনা তা পরীক্ষা করতে হবে)

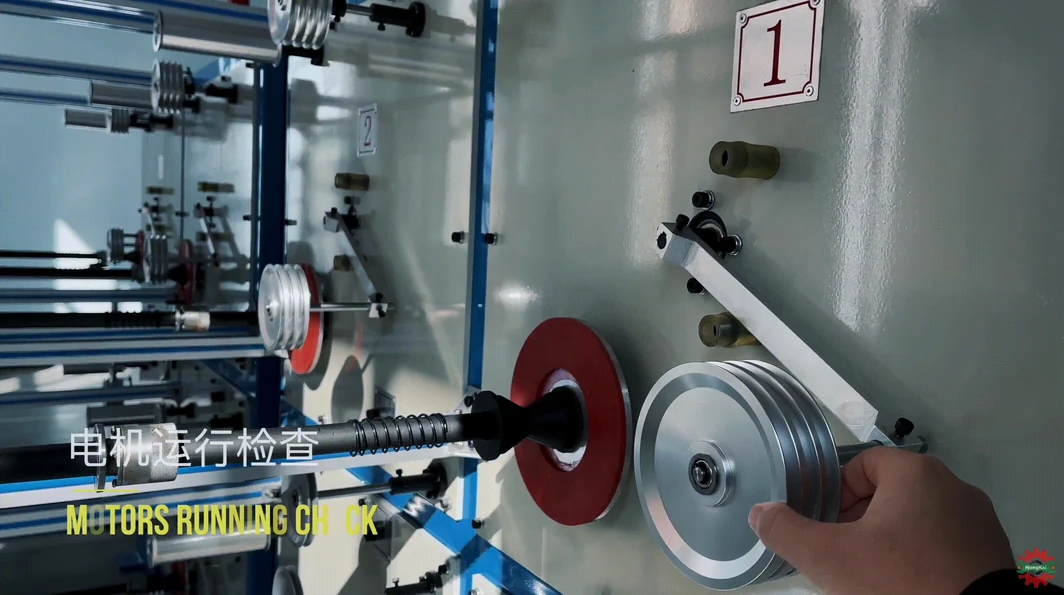

ঘ. সমস্ত মোটর ক্রম ঘড়ির কাঁটার দিকে (রেখার দিকে মুখ করে)

সমস্ত মোটর ক্রম ঘড়ির কাঁটার দিকে (রেখার দিকে মুখ করে)
How do we install and trail the optical cable production line? | HONGKAI 41

ঙ। টেক-আপ মেশিনটি স্পোর্টস কারের সাথে সংযুক্ত থাকে, যখন স্পোর্টস কারটি লিমিট সুইচের অবস্থানের কাছাকাছি থাকে, তখন টেক-আপ মেশিনটি স্থির থাকে এবং যখন স্পোর্টস কারটি হোস্টের দিকে চলে, তখন টেক-আপ মেশিনটি অপারেশনকে ত্বরান্বিত করবে।

তারের স্টোরেজ ফ্রেম স্পোর্টস কারের চলাচলের দিক: শুরু করার পরে হোস্টের দিকে, পিছনের দিকে রসিদের দিকে; আপনি লিমিট সুইচটি সঠিকভাবে কাজ করছে কিনা তাও পরীক্ষা করতে পারেন।

লিঙ্কযুক্ত লাইনটি পরীক্ষা করুন
How do we install and trail the optical cable production line? | HONGKAI 42

চ. ডিসচার্জ মোটরের গতিবিধির দিক (সমস্ত নর্তকীর একইভাবে পরীক্ষা করা হয়)

ছ. বিদ্যুৎ চালু করার পর, প্রতিটি যন্ত্রের তিন বা দুটি বৈদ্যুতিক অবস্থা এবং ইনভার্টার/সার্ভোর অবস্থা স্বাভাবিক থাকে।

৪. লাইন শুরুর ক্রম:

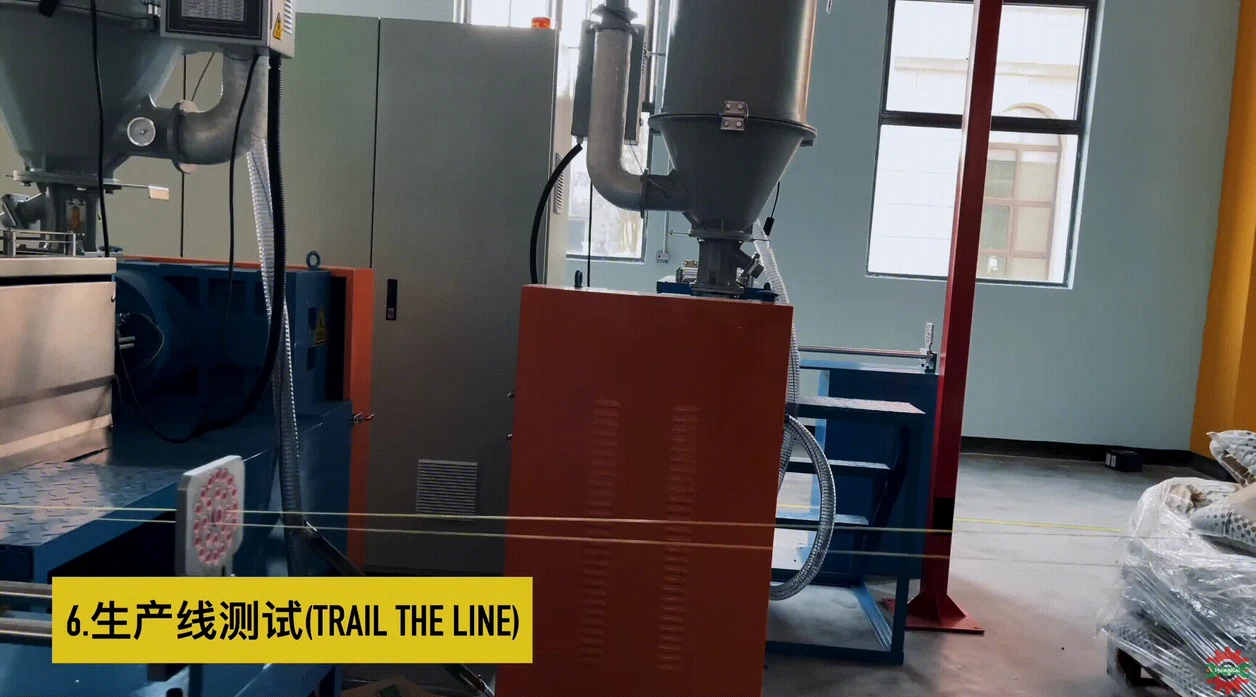

আপনি কেবল উপাদানটি চেপে ধরতে পারেন, প্রথমে কম-গতির মোডে একক-অ্যাকশন মোড চালু করুন, কেবলটি ট্র্যাকশন পর্যন্ত করুন, বিকেন্দ্রীকরণ পরীক্ষা করুন এবং সামঞ্জস্য করুন এবং তারপর টেক-আপ লাইনের সাথে লিঙ্ক করুন।

লিঙ্কেজ মোডে সামঞ্জস্য করুন এবং ত্বরান্বিত করুন, আপনি ধীরে ধীরে 50 নম্বরটি দ্রুততম উৎপাদন গতিতে যোগ করতে পারেন, বাইরের ব্যাসের পরিবর্তন দেখার প্রক্রিয়াটি

বিভিন্ন ফাংশনের জন্য বিভিন্ন ডিভাইস পরে পরীক্ষা করা যেতে পারে, যেমন, স্বয়ংক্রিয় প্লেট পরিবর্তন সুইচিং

লাইন শুরুর ক্রম
How do we install and trail the optical cable production line? | HONGKAI 43

৫.লাইন ফিক্সিং:

উপরের সমস্ত ধাপ সম্পন্ন হওয়ার পর, সমস্ত সরঞ্জাম (গ্রাউন্ড ব্লাস্ট স্ক্রু দিয়ে) সুরক্ষিত করা হয় কেবল ব্যবহার করে, যাতে সমস্ত সরঞ্জাম অবস্থিত কিনা এবং তারের স্টোরেজ র্যাকগুলি একই স্তরে আছে কিনা তা নির্ধারণ করা যায়।

৬. উপসংহার অনুচ্ছেদ:

আপনার যদি নতুন অপটিক্যাল কেবল উৎপাদন লাইন ইনস্টল করার জন্য সাহায্যের প্রয়োজন হয়, অথবা প্রক্রিয়া সম্পর্কে কোনও প্রশ্ন থাকে, তাহলে অনুগ্রহ করে আমাদের সাথে যোগাযোগ করতে দ্বিধা করবেন না। আমাদের বিশেষজ্ঞদের দল আপনাকে সহায়তা করতে এবং আপনার যেকোনো প্রশ্নের উত্তর দিতে পেরে খুশি হবে। পড়ার জন্য ধন্যবাদ, এবং আমরা আশা করি এই ব্লগ পোস্টটি সহায়ক হয়েছে!

ভিডিও লিঙ্ক:

Next Step
